Die Rhätische Bahn befindet sich in einer tiefgreifenden Modernisierungsphase und hat in den letzten Jahren viel in die Erneuerung ihrer Fahrzeugflotte und Infrastrukturanlagen investiert. Das neue Rollmaterial besteht vermehrt aus Trieb- und Gliederzügen, die im Unterhalt nicht mehr getrennt werden, weshalb die bestehenden Werkstätten an das neue Rollmaterial angepasst werden müssen. Die Anpassungen betreffen nicht nur die Werkstätten selbst, sondern auch weite Teile im und um den Bahnhof Landquart.
Das Grossprojekt «Erneuerung und Umbau Bahnhof Landquart» besteht aus verschiedenen zusammenhängenden Teilprojekten, die gestaffelt ausgeführt werden. Die Bauarbeiten begannen im Mai 2018. Für das Grossprojekt wurde ein Investitionsvolumen von rund 680 Millionen Franken veranschlagt.
Aktuelles Teilprojekt
Ausbau Gleis- und Perronanlagen Phase B
Aktuell werden die Gleis- und Perronanlagen in der Phase B ausgebaut. Herzstück des Projekts bildet das gemeinsame Mittelperron für den komfortableren und zeitsparenden Umstieg zwischen den Zügen der RhB und SBB. Durch das gemeinsame Perron kann bei beiden Bahnen je ein zusätzliches Gleis mit Perron realisiert werden. Dies bildet den Grundstein für den angestrebten Halbstundentakt. Darüber hinaus werden die Gleis- und Perronanlagen modernisiert und nötigenfalls verlängert, um der neuen Fahrzeugflotte der RhB zu entsprechen.

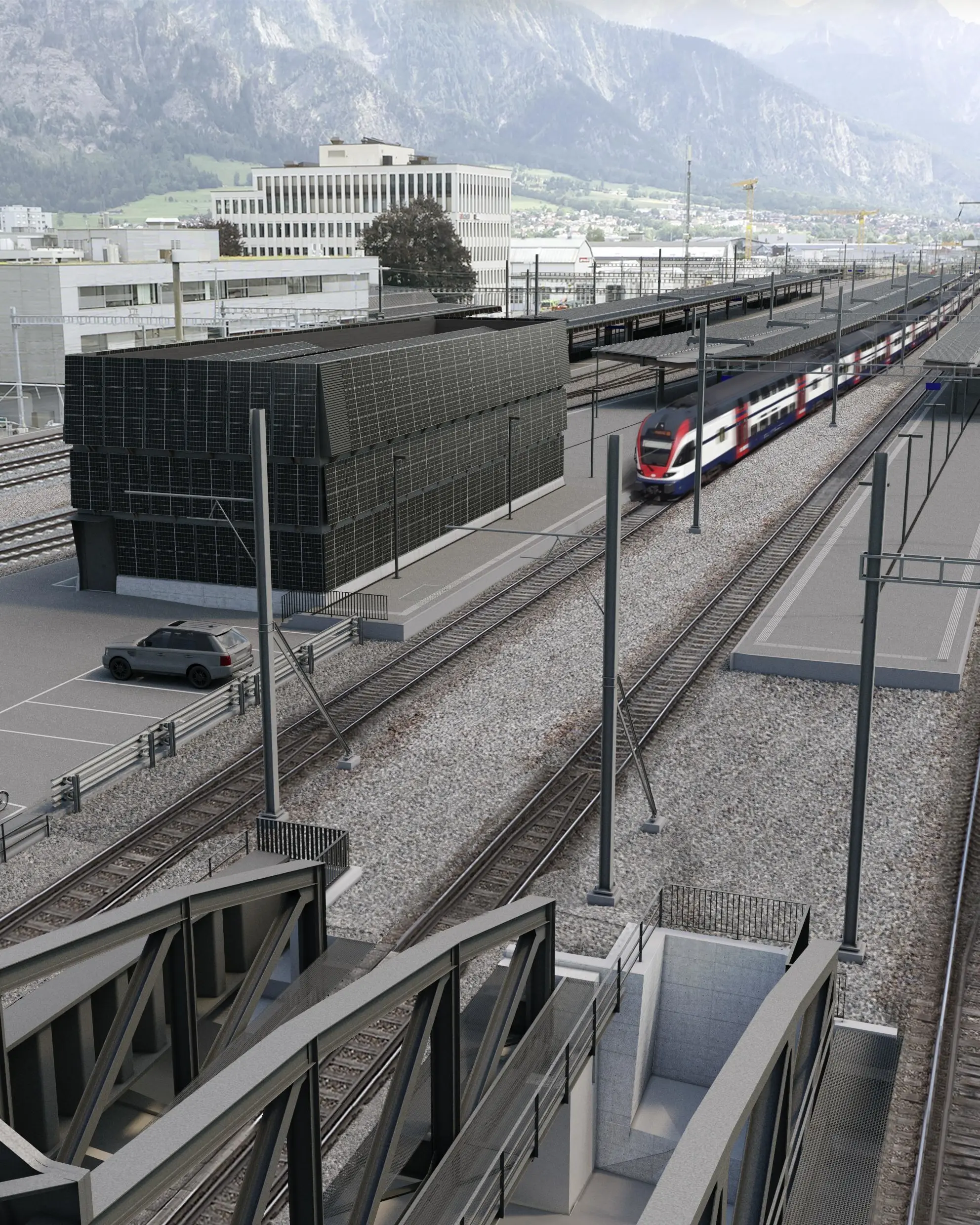

Die Perrons werden mit neuen einheitlichen Dächern ausgestattet, auf denen transluzente Photovoltaik-Anlagen installiert werden. Die neuen Installationen schaffen eine angenehme, helle Atmosphäre und leisten durch die grosse Fläche einen relevanten Beitrag zur nachhaltigen Stromproduktion. Die neuen Perrons werden mit einer breiten und hellen Personenunterführung verbunden. Für den Güterverkehr werden bei beiden Bahnen Annahme- und Zirkulationsgleise erweitert. Damit die neuen Gleise sicher bedient werden können, wird zudem am nördlichen Perronende ein neues gemeinsames Bahntechnikgebäude erstellt.
Informationen für Anwohner/innen
Nachtruhestörungen
Meilensteine
Zeitraum
Arbeiten
April - Dezember 2026
Installationsplätze, Kabeltiefbauarbeiten, Fundamente
Mai - Oktober 2026
Tiefbauarbeiten Dienstgebäude
November 2026 - Juli 2027
Hochbauarbeiten Dienstgebäude
März 2027 - August 2028
Neue Personenunterführung
Januar 2027 - November 2029
Neubau SBB Brücke Landquart "Links" (Gleis 8 neu)
März 2027 - Mai 2028
Neubau RhB Brücke Landquart (Gleis 1 - 3 neu)
März 2027 - Januar 2032
Gleisarbeiten RhB
Oktober 2027 - Juli 2030
Gleisarbeiten SBB
Mai 2028 - März 2029
Neuer Aufgang zum Roten Platz
Juni 2028 - November 2032
Neubau Perronanlagen inklusive Treppen- und Rampenaufgänge
April - November 2030
Sanierung SBB Brücke Landquart "Rechts" (Gleis 11 neu)
Oktober 2030 - Dezember 2031
Sanierung SBB Brücke Landquart "Links" (Gleis 9 neu)
Juni - November 2031
Einschub RhB Brücke Landquart (Gleis 1 - 3 neu)
Januar - Dezember 2032
Rückbau Installationsplätze und Projektabschluss
